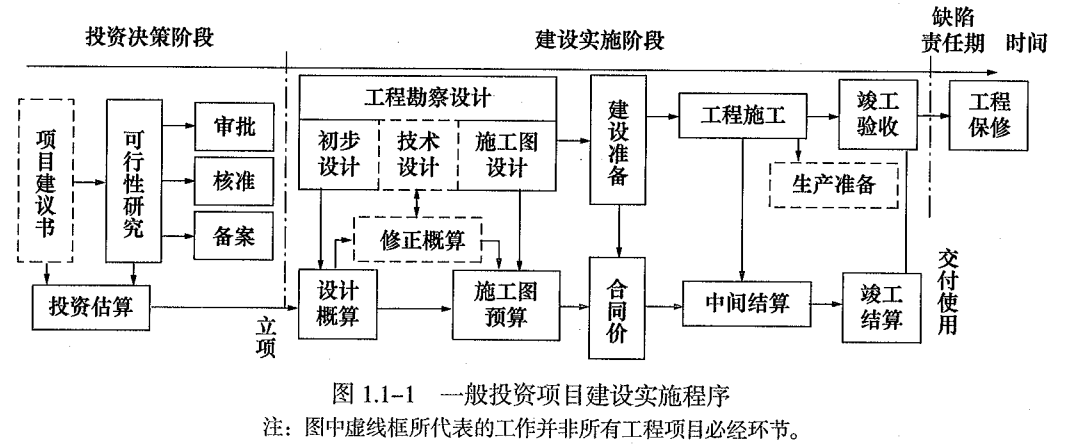

工程项目周期:投资决策阶段+建设实施阶段
工程全寿命周期:投资决策阶段+建设实施阶段+运营维护阶段
勘察设计是实施阶段的首要环节,技术复杂、重大的工程才有技术设计。
工程总概算是在初步设计阶段编制。
生产准备工作由建设单位来做,和施工单位没关系。
工程勘察设计
实施阶段的省要环节。
主要包括
①工程测量②岩土地质勘察③水文地质勘察
设计阶段
工程设计是确定和控制工程造价的重点阶段,也是协调工程技术与经济关系的关键环节。
一般分为初步设计和施工图设计两个阶段。重大工程和技术复杂工程,可根据需要增加技术设计阶段,
(1)①初步设计编制工程总概算②技术设计编制修正概算③施工图设计编制施工图预算(施工图设计需经审批)
(2)初步设计提出的总概算原则上不得超过可行性研究报告投资估算的10%,超过经批准的可行性研究报告投资估算的10%,重新报批。
(3)施工图设计文件需经审查批准后方可实施。施工图设计文件未经审查批准的,不得使用。
技术设计。技术设计是指为解决初步设计未解决的重大技术问题而进行的活动,包括工艺流程、建筑结构、设备选型等问题的解决。所以,技术设计文件中需要包含修正概算。
建设准备
(1)征地、拆迁和场地平整;
(2)完成施工用水、电、通信网络、交通道路等接通工作;
(3)准备必要的施工图纸;
(4)组织工程监理、施工及材料设备采购招标工作;
(5)办理施工许可证、工程质量监督等手续。
上述工作主要应由建设单位完成。其中场地平整、“三通”可纳入工程施工合同交由施工单位承担。在工程总承包模式下,施工图纸的准备也将由工程总承包单位完成,
工程施工获取施工许可证后即可进入施工阶段,开工时间:
(1)永久性工程,破土开槽;
(2)无需开槽,打桩;
(3)铁路、公路、水库等,土方、石方工程。
分期建设的工程分别按各期工程开工的时间作为开工时间,如二期工程应根据工程设计文件规定的永久性工程开工的时间作为开工时间。
竣工验收
工程竣工验收是工程建设实施阶段最后一个环节,是投资成果转入生产或使用的标志,也是全面考核工程建设成果、检验工程质量的重要步骤。
建设工程全部建成,达到工程竣工验收条件时,便可组织工程竣工验收。建设工程自竣工验收合格之日起即进入缺陷责任期。缺陷责任期有约依约,最长不超过2年。在缺陷责任期内发现有质量缺陷的,应及时修复,修复和查验费用由责任方承担。
承包人提交竣工验收申请报告,发包人拖延验收的自承包人提交竣工验收申请报告90日后自动进入缺陷责任期。
